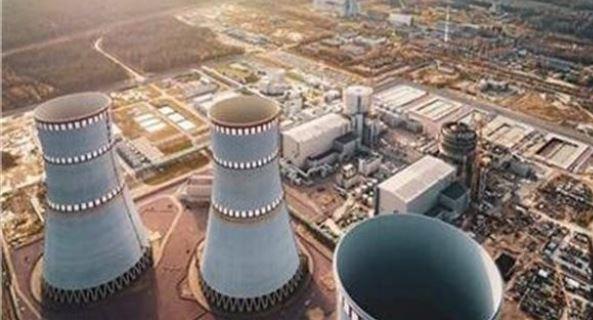

قبل تركيب وعاء ضغط المفاعل الأول.. كل ما تريد معرفته عن مشروع «الضبعة النووية»

قبل تركيب وعاء ضغط المفاعل الأول.. كل ما تريد معرفته عن مشروع «الضبعة النووية»مشروع الضبعة النووية

مصر19-11-2025 | 08:13

خلال الساعات القليلة القادمة سيدخل المشروع النووري السلمي المصري مرحلة تاريخية جديدة، منذ اعادة اطلاقه في 2022، عقب تعثر المشروع أكثر من مرة على مدار السنوات السابقة.

ويُشارك السيد الرئيس عبدالفتاح السيسى، ونظيره الروسى فلاديمير بوتين، اليوم الأربعاء، عبر تقنية «الفيديو كونفرانس»، فى فعالية تاريخية بمناسبة تركيب وعاء ضغط المفاعل للوحدة النووية الأولى، إلى جانب توقيع أمر شراء الوقود النووى، فى خطوة محورية تُضاف إلى مسيرة استكمال مشروع محطة الضبعة النووية.

وكانت هيئة المحطات النووية لتوليد الكهرباء، قد نجحت خلال السنوات الثلاث الأخيرة، في تحقيق العديد من الإنجازات نحو تحقيق الحلم النووي الذي طال انتظاره منذ عهد الرئيس الراحل جمال عبد الناصر وبدأ يتحقق في عهد الرئيس عبد الفتاح السيسي.

وكان آخر تلك الانجازات هي وصول وعاء ضغط مفاعل الوحدة النووية الأولى أحد أهم مكونات المفاعل وأكثرها حيوية إلى ميناء الضبعة التخصصي في نهاية شهر أكتوبر الماضي، بعد رحلة بحرية من روسيا استغرقت 20 يوماً.

وفي الأسطر التالية، نستعرض أهم الإنجازات التي تحققت في مرحلة الإنشاءات بمشروع الضبعة النووي، والتي جاءت كالتالي :

- 20 يوليو 2022: وضع الصبة الخرسانية الأولى للوحدة النووية الأولى بمحطة الضبعة النووية.

- 19 نوفمبر 2022 : وضع الصبة الخرسانية الأولى للمفاعل الثاني.

– 3 مايو 2023 : وضع الصبة الخرسانية الأولى للوحدة الثالثة.

- 28 إبريل 2023 : الانتهاء من قواعد مبني الجزيرة النووية للمفاعل الأول.

– مارس 2023 : استقبل ميناء الضبعة البحري التخصصي أول معدة نووية طويلة الأجل «معدة مصيدة قلب المفاعل Catcher Core» وقد كان هذا الإنجاز أيضًا هو التسليم الافتتاحي لميناء الضبعة البحري التخصصي المصمم خصيصًا لاستقبال معدات المحطة النووية بالضبعة.

- 30 أغسطس 2023 : حصل مشروع محطة الضبعة النووية على إذن إنشاء المفاعل الرابع بالمحطة من قبل هيئة الرقابة النووية والاشعاعية .

- 6 أكتوبر 2023 : تركيب مصيدة قلب مفاعل الوحدة النووية الأولى بمحطة الضبعة.

- 19 نوفمبر 2023 : تركيب مصيدة قلب المفاعل للوحدة النووية الثانية.

- 31 ديسمبر 2023 : وصول باقي مصيدة قلب مفاعل الوحدة النووية الثانية لمحطة الضبعة النووية.

- 23 يناير 2024 : بدء صب خرسانة المفاعل الرابع بمحطة الضبعة النووية في محافظة مطروح.

- 26 سبتمبر 2024 : بدء تركيب وعاء الاحتواء الداخلي للمفاعل الثاني.

- 6 أكتوبر 2024 : تركيب مصيدة قلب المفاعل للوحدة النووية الثالثة.

- 24 أكتوبر 2024 : الانتهاء من تركيب جميع شرائح المستوى الأول من مبنى الاحتواء الداخلي لمفاعل الوحدة النووية الثانية.

- 4 نوفمبر 2024 : وصول مصيدة قلب المفاعل للوحدة النووي الرابعة والأخيرة

- 19 نوفمبر 2024 : بدء تركيب مصيدة قلب مفاعل الضبعة النووية الرابعة.

- 19 يناير 2025 : تركيب الهيكل المعدني الداعم لمصيدة قلب المفاعل (Cantilever Truss) بالوحدة النووية الأولى.

- 5 مارس 2025 : الانتهاء من تركيب المستوى الثاني من وعاء الاحتواء الداخلي لمبنى المفاعل بالوحدة النووية الثانية.

- 22 أبريل 2025 : اكتمال أعمال الصبة الخرسانية للمرحلة الأولى بالمستوى الثاني لوعاء الاحتواء الداخلي بمبنى المفاعل بالوحدة النووية الثانية.

- 20 مايو 2025 : اكتمال أعمال الصبة الخرسانية للمستوى الثاني لمبنى وعاء الاحتواء الداخلي بمبنى المفاعل بالوحدة النووية الثانية.

- 4 يوليو 2025 : الانتهاء من تركيب آخر شريحة من المستوى الثالث من وعاء الاحتواء الداخلي في موضعه التصميمي بالوحدة الثانية من محطة الضبعة النووية .

- 8 يوليو 2025 : توقيع بروتوكول مكمل للاتفاقية المبرمة بين مصر وروسيا، بشأن التعاون فى بناء وتشغيل محطات الطاقة النووية فى مصر، وكذلك افتتاح مركز التدريب ورفع كفاءة العاملين بمحطة الضبعة النووية.

- 21 أكتوبر 2025 : وصول وعاء ضغط مفاعل الوحدة النووية الأولى من روسيا عبر ميناء الضبعة التخصصي.
